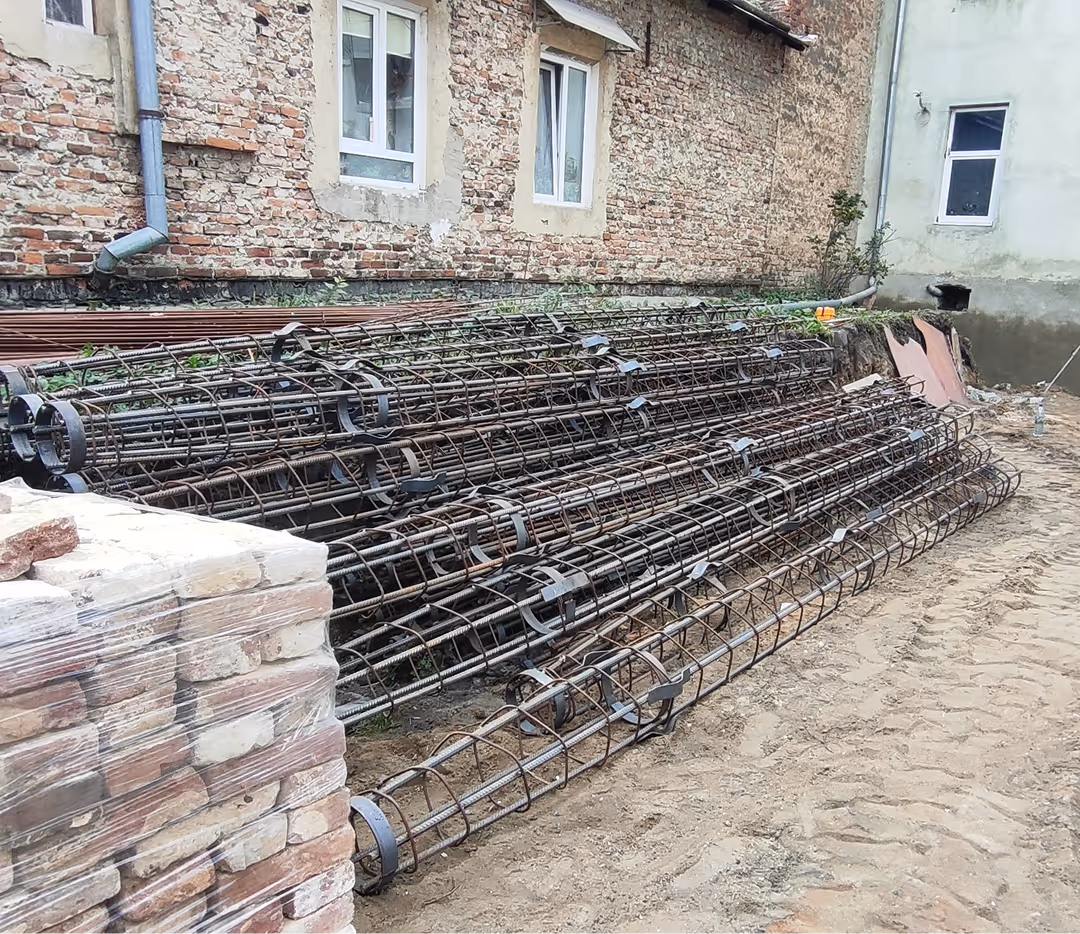

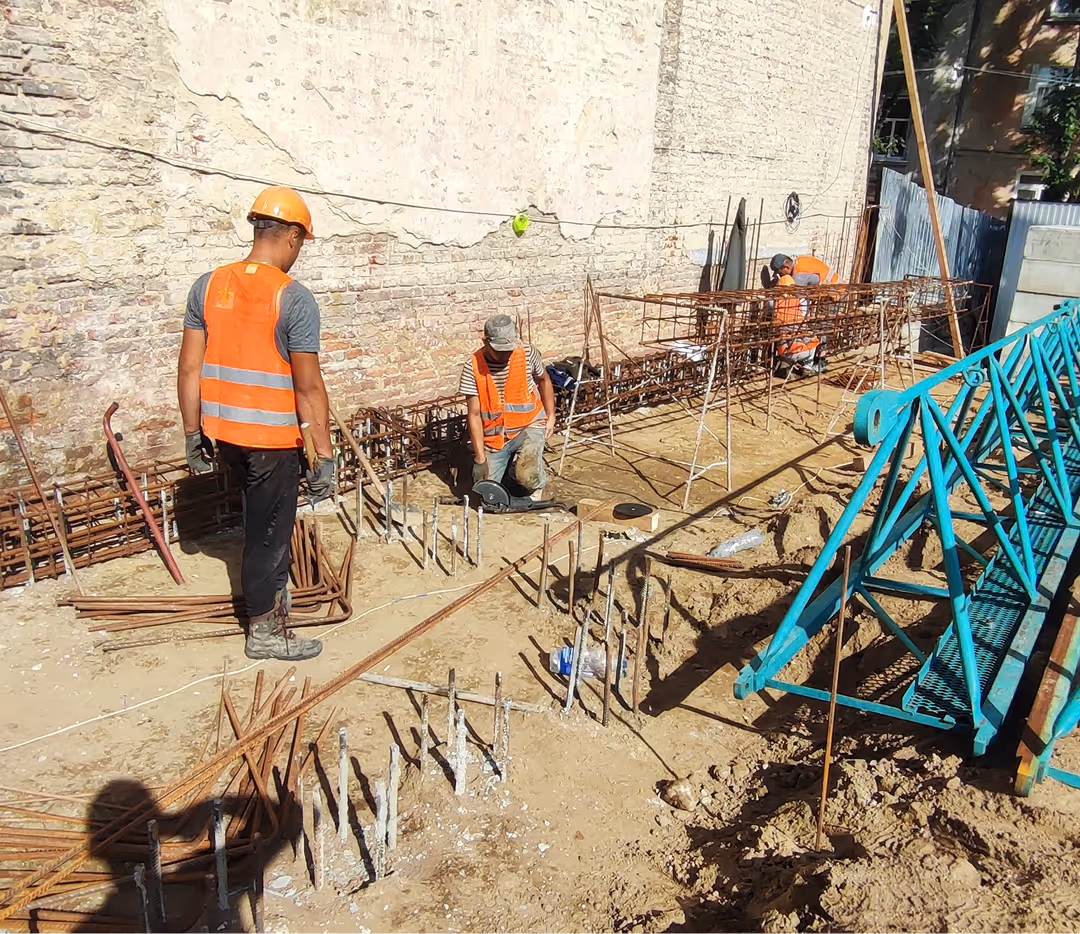

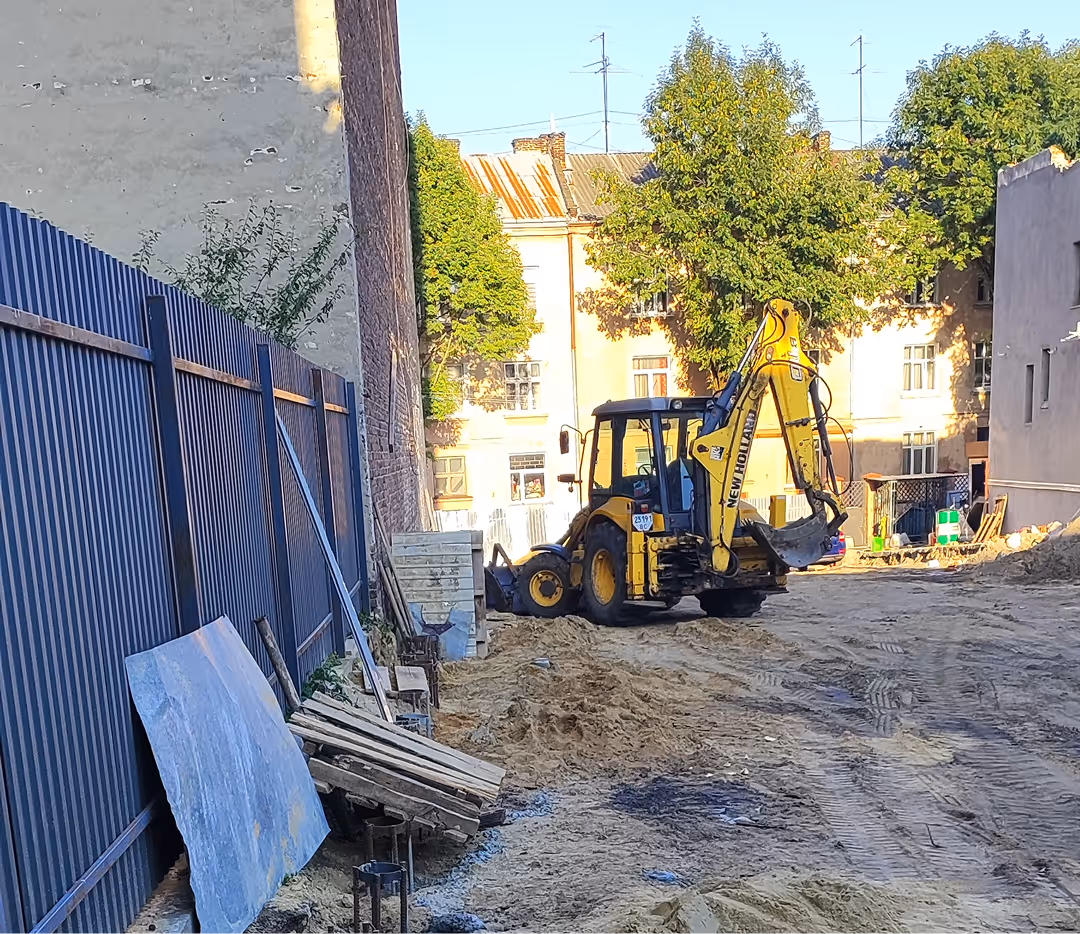

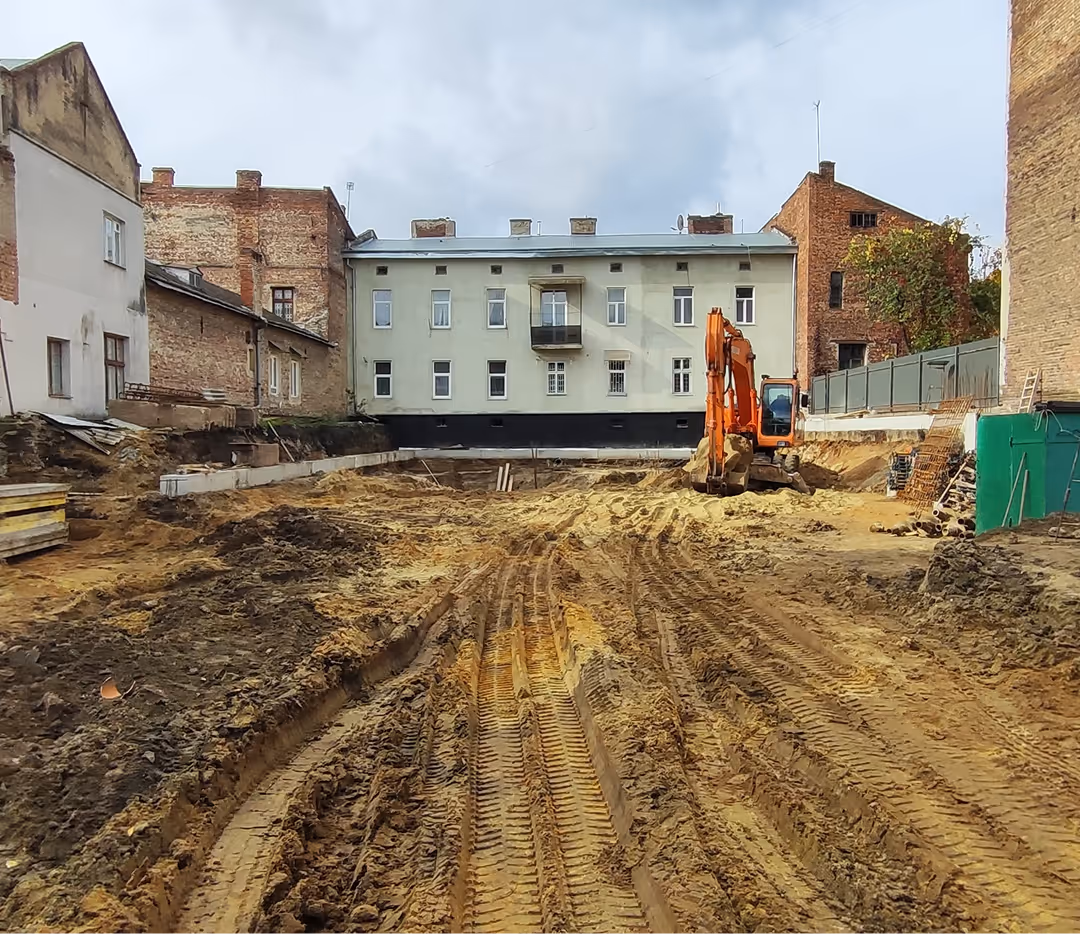

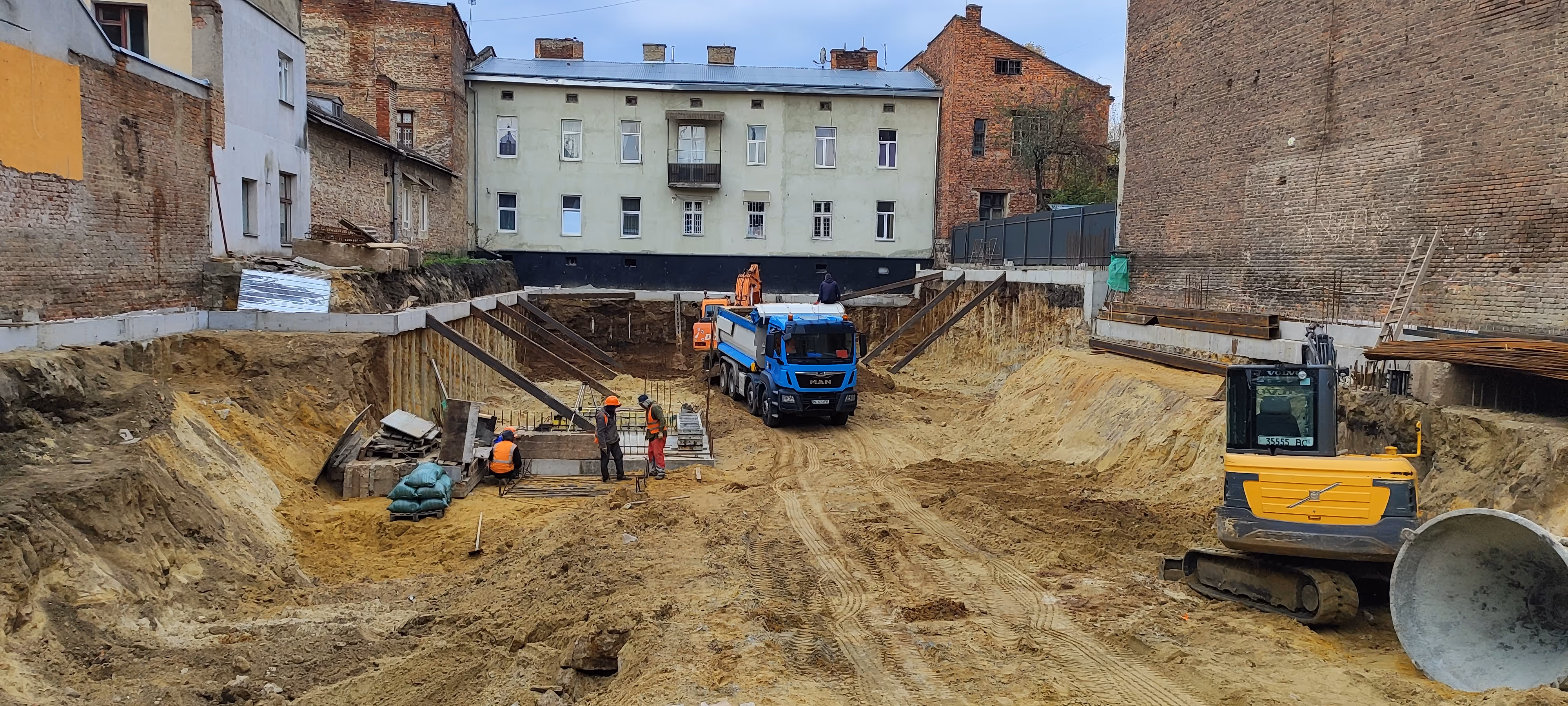

У період з 21 липня по 12 листопада 2023 року на об'єкті було виконано початковий етап будівництва, під час якого за допомогою важкої спецтехніки здійснювалася масштабна виїмка ґрунту для формування котловану. Паралельно з цим проводилося буріння свердловин під палі, після чого відбувався монтаж сталевих арматурних каркасів та їх бетонування для створення надійної основи майбутньої будівлі.

З 13 листопада 2023 року по 26 лютого 2024 року тривало зведення підземної частини будинку. Будівельники монтували арматурні каркаси та встановлювали опалубку, після чого з використанням високоякісних бетонних сумішей і спеціальних гідроізоляційних матеріалів виконали заливання фундаментної плити (подушки) та монолітного перекриття нульового циклу над зоною паркінгу.

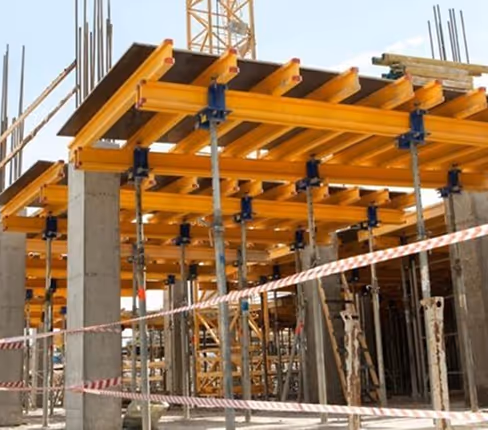

З 27 лютого до 09 липня 2024 року відбувалося зведення несучого залізобетонного «скелету» надземної частини будівлі. Процес включав послідовний монтаж вертикальної та горизонтальної опалубки, в'язку сталевої арматури для колон, пілонів і міжповерхових перекриттів з їх подальшим заливанням високомарковим товарним бетоном.

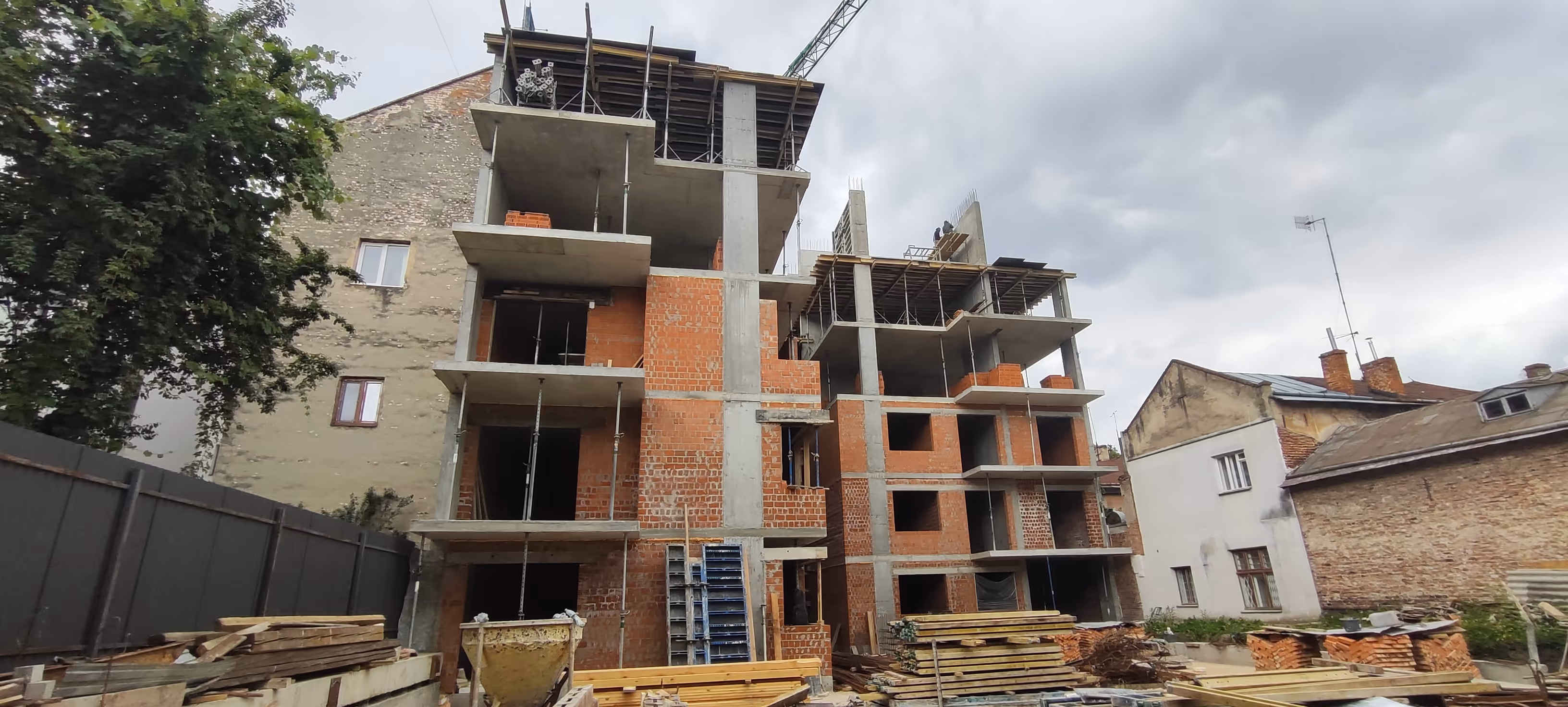

Паралельно з іншими роботами, у період з 04 квітня по 26 вересня 2024 року, муляри виконували заповнення монолітного каркаса. Для зведення зовнішніх стін, які формують тепловий контур будинку, а також внутрішніх міжквартирних і міжкімнатних перегородок використовувалася будівельна цегла, цементно-піщаний розчин та спеціальна кладочна сітка для надійного армування рядів.

З 01 вересня 2024 року по 02 лютого 2025 року було реалізовано комплекс покрівельних робіт для захисту будівлі від опадів та тепловтрат. На даху та терасах формувався складний ізоляційний «пиріг», що включав укладання плитного утеплювача (зокрема екструдованого пінополістиролу 150-ї серії), створення ухилоутворювального шару та монтаж фінішного рулонного або мембранного гідроізоляційного покриття.

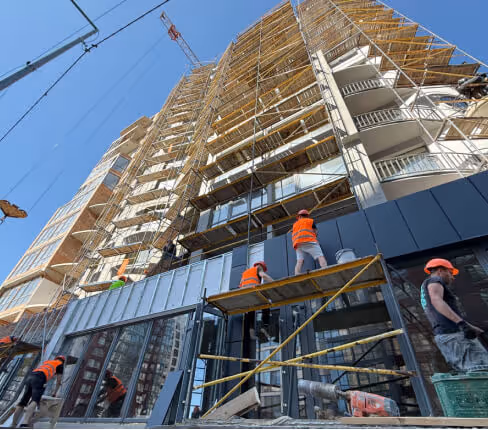

На етапі скління, що тривав з 12 березня по 30 червня 2025 року, відбувалося закриття теплового контуру будівлі шляхом монтажу преміальних алюмінієвих профільних систем німецького бренду SCHÜCO. Майстри встановлювали рами з енергоефективними склопакетами у віконні отвори, виконуючи їх вирівнювання, надійну фіксацію та ретельну герметизацію швів за допомогою монтажної піни і паро- та гідроізоляційних стрічок.

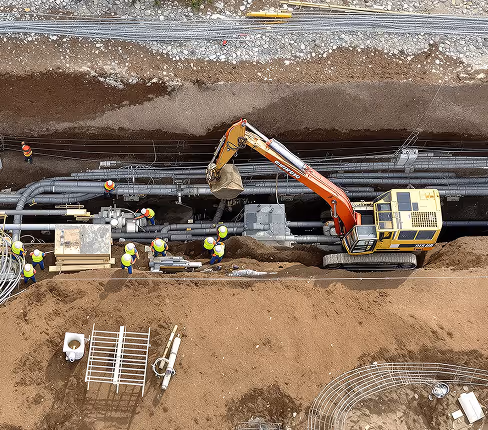

Починаючи з 21 жовтня 2024 року і до сьогодні (з плановим завершенням наприкінці 2025 року) триває наймасштабніший за часом етап — розведення внутрішніх комунікацій. По всій будівлі прокладаються пластикові та металопластикові труби для систем опалення, водопостачання і каналізації, монтуються стояки та елементи вентиляції, а також розводяться електричні кабелі у захисних гофрах для забезпечення майбутнього електропостачання квартир.

У період з 24 квітня по 20 грудня 2025 року виконувався комплекс чорнових внутрішніх оздоблювальних робіт для підготовки поверхонь до фінішного ремонту. За допомогою цементу (зокрема марки HP CEMENT), піску та спеціальних будівельних сумішей майстри здійснювали машинне або ручне штукатурення стін по маяках, а також заливали цементно-піщану стяжку підлоги з обов'язковим використанням демпферних стрічок.

Фінальне зовнішнє оздоблення будинку почалося 01 серпня 2025 року і триває досі. Процес включав монтаж фасадного утеплювача (мінеральної вати Rochwool 180 мм) на клейові суміші поверх цегляної кладки та бетону, після чого наносився захисний армувальний шар зі скловолоконною сіткою, ґрунтовка та декоративна фасадна штукатурка, що надало будівлі завершеного естетичного вигляду.
